Pågående fjärrvärmearbete i Höganäs
Höganäs Energi bygger ut fjärrvärmenätet. Detta påverkar invånarna i olik grad och vi tackar för ert tålamod och er förståelse medan arbetet pågår. Målet är en trygg och hållbar värmelösning som kommer till nytta under lång tid framöver
Fjärrvärmearbete i området Hamngatan, Signalgatan och Kaptensgatan – start augusti 2026
Vecka 33 startar vi utbyggnaden av fjärrvärmenätet på Hamngatan och Signalgatan. Arbetet fortsätter därefter till Kaptensgatan och beräknas pågå i cirka 12–15 veckor.
Under byggtiden kommer delar av gatorna periodvis att vara avstängda för biltrafik, men det kommer alltid att vara möjligt att ta sig fram till fots. Vi arbetar för att minimera störningarna och återkommer med mer information om bland annat parkering, soptömning och tillgänglighet.
Berörda adresser:
- Hamngatan: 4–13, 15–17
- Signalgatan: 2–3
- Strandgatan: 7 och 9
Detta är området som kommer att bli berört:

Fjärrvärmearbete i området kring nya gymnasieskolan – start augusti 2026
I samband med byggande av ny gymnasieskola i Höganäs centrum både flyttar vi och lägger ner nya fjärrvärmeledningar.
Vecka 33-45 2026 Grävning längs cykelvägen. Här lägger Höganäs Energi ner fjärrvärmerör och Höganäs Energi Elnät lägger ner elnätskablar. Arbetet beräknas pågå i cirka 10-12 veckor.
Vecka 33-41 2026 Grävning från parkeringen till folktandvården.
Vecka 38-41 2026 Grävning mellan lokalerna till samhässbyggnadsförvaltningen och folktandvården var nya ledningar läggs ner. När den nya gymnasieskolan närmar sig färdigställande kommer vi åter igen gräva här, då för att koppla in fjärrvärmeledningarna till skolbyggnaden.
Berörda vägar/områden:
- Cykelvägen
- Gångstigen från parkeringen till folktandvården
- Området mellan folktandvården och huset till fastighetsförvaltningen
Detta är området som kommer att bli berört:

Fjärrvärmearbete från Höganäsbolaget till Tjörröd – start november 2026
Från vecka 45 2026 förlänger vi fjärrvärmenätet från Höganäsbolaget i riktning industriområdet Tjörröd. Arbetet kommer pågå i cirka 16 veckor med reservation för stillestånd vid dåliga väderförhållanden.
I samband med grävning för fjärrvärmeledningar lägger Höganäs kommuns VA-avdelning ner vatten- och avloppsrör under etapp 2-5.
Under etapp 3-5 lägger också Höganäs Energi ner fiberkablar och Höganäs Energi Elnät lägger ner elkablar.
- Etapp 1: Från anslutningspunkt till Sandflygsgatan, tid ca 4 veckor
- Etapp 2: Sandflygsgatan upp till cirkulationsplats/väg 111, tid ca 4 veckor
- Etapp 3: Ugnsgatan ut till Industrigatan, tid ca 4 veckor
- Etapp 4: Industrigatan upp till Smältaregatan, tid ca 4 veckor
- Etapp 5: Smältaregatan upp till Gärdesgatan, tid ca 4 veckor
De lila strecken visar väger som kommer att bli berört:

Planerad fjärrvärmeutbyggnad vid "blomstergatorna"
Höganäs Energi undersöker intresset för fjärrvärme i området väster om Eric Ruuths kulturhus.
Om tillräckligt många fastigheter önskar fjärrvärme är planen att installera fjärrvärme under augusti 2027.
Det är gator i det gulmarkerade området som under oktober 2026 har fått utskick och som kommer kunna beställa fjärrvärme.

Planerad fjärrvärmeutbyggnad i Viken
Höganäs Energi undersöker intresset för fjärrvärme i Viken.
Om tillräckligt många fastigheter önskar fjärrvärme är planen att installera fjärrvärme under början av 2028.

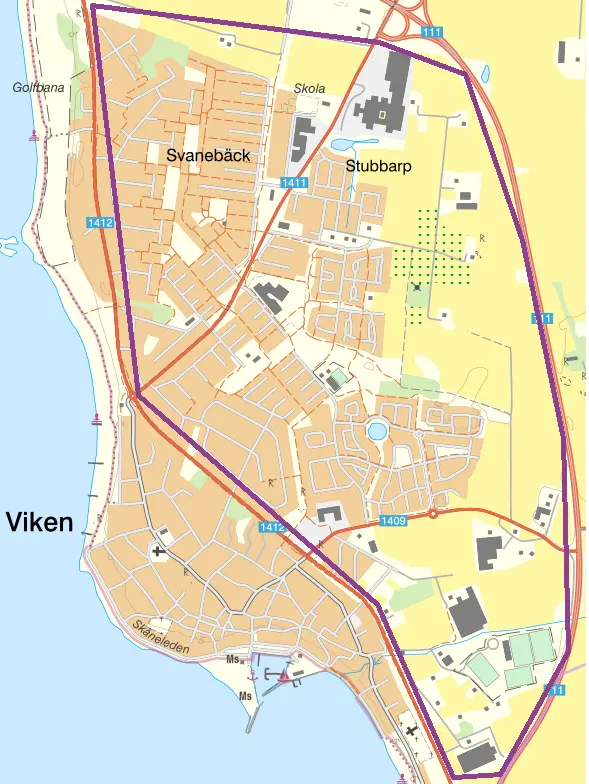

Det är fastigheter inom den lila markeringen som under oktober 2026 har fått utskick och var det kan bli aktuellt med fjärrvärme.
